KCN Số 5 – “Điểm đến mới” của logistics hiện đại tại Hưng Yên

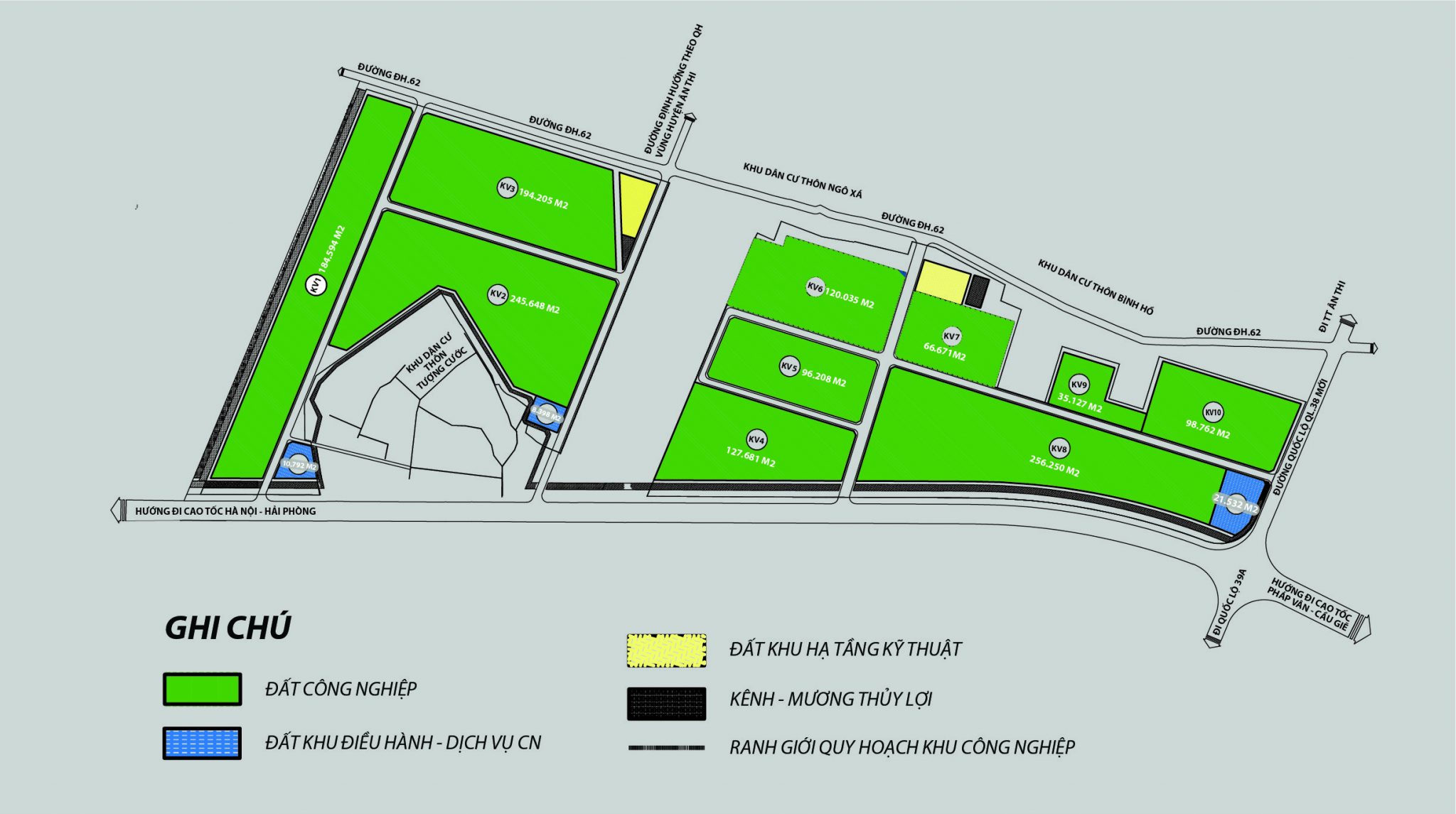

KCN Số 5 Hưng Yên là một trong những khu công nghiệp trọng điểm của tỉnh, được Thủ tướng Chính phủ phê duyệt chủ trương đầu tư tại Quyết định số 1411/QĐ-TTg ngày 18/8/2021, với quy mô 192,64ha, tổng vốn đầu tư 2.385 tỷ đồng. Dự án nằm trên địa bàn các xã Xuân Trúc, Quảng Lãng (Ân Thi) và Nghĩa Dân (Kim Động), tiếp giáp đường nối hai cao tốc Hà Nội – Hải Phòng và Cầu Giẽ – Ninh Bình, cách nút giao Yên Mỹ chỉ 4km, tạo lợi thế kết nối vượt trội cho các hoạt động logistics.
Tại KCN này, các dự án kho lạnh và trung tâm logistics quy mô lớn đang ngày càng phát triển. Các kho lạnh hiện đại, trung tâm phân phối hàng hóa với hệ thống giá kệ cao tầng (thường 12–24m) và mật độ xe container ra vào dày đặc đặt ra những yêu cầu đặc thù, khắt khe đối với nền móng, hoàn toàn khác biệt so với các nhà xưởng sản xuất thông thường.
Bài toán đặt ra cho các chủ đầu tư và kỹ sư thiết kế:
-
Tải trọng động: Xe container (tải trọng 20–40 tấn/xe) di chuyển, quay đầu, xếp dỡ hàng hóa liên tục gây ra ứng suất động lặp lại, có thể dẫn đến mỏi nền, biến dạng dẻo tích lũy, nứt nẻ mặt sàn.
-
Kiểm soát lún tuyệt đối: Kệ cao tầng có yêu cầu độ lún lệch giữa các chân kệ vô cùng nghiêm ngặt (thường ≤ 5–10mm toàn bộ chiều cao kệ), bởi chỉ một sai lệch nhỏ cũng có thể làm mất ổn định toàn bộ hệ thống kệ hàng.
-
Đất nền yếu đặc trưng Hưng Yên: Toàn bộ khu vực này nằm trong bồn trũng đồng bằng sông Hồng, với lớp đất yếu có mặt gần như khắp nơi, chiều dày biến đổi mạnh từ 4–20m, được cấu tạo bởi các trầm tích bở rời thuộc kỷ Đệ tứ với chiều dày từ 75–120m.
Bài viết này sẽ phân tích chi tiết các yêu cầu đặc thù của kho lạnh và trung tâm logistics quy mô lớn, đánh giá thách thức từ địa chất KCN Số 5, đồng thời đưa ra các giải pháp xử lý nền tổng thể, tối ưu nhằm đảm bảo công trình vận hành ổn định, bền vững trong suốt vòng đời khai thác.
1. Yêu cầu đặc thù của kho lạnh và trung tâm logistics đối với nền móng
1.1. Tải trọng động từ xe container – “Sát thủ thầm lặng” của sàn bê tông
Các trung tâm logistics tại KCN Số 5 có mật độ xe container ra – vào rất cao, có thể lên tới hàng trăm lượt mỗi ngày. Mỗi xe container có tải trọng từ 20–40 tấn, phân bố qua các bánh xe, tạo ra ứng suất động lặp lại tác dụng lên mặt sàn và nền đất bên dưới.
Các vấn đề tiềm ẩn nếu nền không được xử lý đúng cách:
| Vấn đề | Nguyên nhân | Hậu quả |
|---|---|---|
| Nứt sàn do mỏi (fatigue cracking) | Ứng suất động lặp lại vượt quá giới hạn mỏi của bê tông | Sàn nứt, bong tróc, ảnh hưởng đến hoạt động của xe nâng, tiềm ẩn nguy cơ tai nạn |
| Lún cục bộ tại các vị trí xe quay đầu | Tải trọng tập trung tại khu vực xe quay đầu, dừng đỗ | Sàn bị lún lệch, tạo thành các “ổ gà” trên mặt sàn, gây xóc cho xe |
| Lún tích lũy (accumulated settlement) | Biến dạng dẻo của nền đất yếu dưới tải trọng lặp | Sàn bị lún dần theo thời gian, ảnh hưởng đến cao độ sàn, khả năng thoát nước |
| Rung động truyền đến kệ hàng | Sóng ứng suất từ xe container truyền qua nền đến chân kệ | Hàng hóa trên kệ có thể bị rơi, đổ, gây thiệt hại lớn |
Theo TCVN 9362:2012, khi thiết kế nền nhà và công trình cần tính toán sao cho biến dạng của nền không được vượt quá trị số giới hạn cho phép để sử dụng công trình bình thường. Đối với các công trình chịu tải trọng động, yêu cầu này càng trở nên khắt khe hơn.
1.2. Hệ thống kệ cao tầng – Yêu cầu “lún bằng không”
Kho lạnh và trung tâm logistics hiện đại thường sử dụng hệ thống giá kệ cao tầng (drive‑in racking hoặc pallet racking) với chiều cao từ 12–24m, có thể lên tới 30m đối với các kho tự động hóa. Hàng hóa được xếp trên các kệ, tạo thành tải trọng phân bố đều nhưng rất lớn.
Yêu cầu tuyệt đối đối với nền khu vực đặt kệ cao tầng:
| Thông số | Yêu cầu kỹ thuật điển hình | Hậu quả nếu không đáp ứng |
|---|---|---|
| Độ lún tuyệt đối | ≤ 10–15mm (toàn bộ chiều cao kệ) | Kệ bị nghiêng, mất ổn định, có nguy cơ sập đổ |
| Độ lún lệch giữa các chân kệ | ≤ 2–5mm (tùy theo chiều cao kệ) | Lực phân bố không đều, gây quá tải cho một số chân kệ, dẫn đến biến dạng cục bộ |
| Độ cứng của nền (modulus of subgrade reaction – k) | ≥ 30–50 MN/m³ (đối với kệ cao tầng) | Dưới tải trọng động, nền bị biến dạng đàn hồi quá lớn, gây mỏi cho kết cấu kệ |
| Thời gian lún cố kết hoàn toàn | ≤ 6–12 tháng (trước khi lắp đặt kệ) | Nếu lún cố kết vẫn tiếp diễn sau khi lắp kệ, hệ thống kệ sẽ bị biến dạng theo thời gian |
Một sai lệch dù rất nhỏ (chỉ vài milimet) cũng có thể khiến các thanh giằng, khung kệ bị xô lệch, mất khả năng truyền tải trọng theo thiết kế, dẫn đến nguy cơ sập kệ hàng – một thảm họa không chỉ về tài sản mà còn về an toàn lao động.
1.3. Kho lạnh – Yêu cầu đặc biệt về chống thấm và ổn định nhiệt
Kho lạnh hoạt động ở nhiệt độ thấp (thường từ -18°C đến -25°C đối với kho đông, hoặc 2–8°C đối với kho mát). Nhiệt độ thấp kéo dài gây ra các vấn đề đặc thù đối với nền móng:
-
Hiện tượng co ngót nền đất dưới sàn: Đất nền bị mất nhiệt, co lại, tạo ra các khe hở dưới sàn, làm tăng nguy cơ thất thoát nhiệt và ngưng tụ hơi nước.
-
Đóng băng và tan băng luân phiên (frost heave) ở vùng đất có độ ẩm cao: Nếu nước trong đất bị đóng băng, thể tích tăng lên, gây phồng nền; khi tan băng, nền lại bị lún sụt. Hiện tượng này đặc biệt nguy hiểm với đất sét pha ẩm – loại đất phổ biến tại KCN Số 5.
-
Yêu cầu cách nhiệt và chống thấm tuyệt đối cho sàn: Sàn kho lạnh phải có khả năng cách nhiệt tốt (thường sử dụng panel PU hoặc XPS dày 100–200mm) và chống thấm hoàn hảo, yêu cầu nền bên dưới phải ổn định tuyệt đối, không lún, không nứt.
Kết luận: Kho lạnh và trung tâm logistics tại KCN Số 5 đòi hỏi một giải pháp xử lý nền tổng thể, không chỉ đơn thuần là “cắm cọc và đổ sàn”, mà phải kết hợp nhiều công nghệ khác nhau: xử lý lún cố kết, gia cường khả năng chịu tải trọng động, chống thấm, cách nhiệt, và kiểm soát chất lượng nghiêm ngặt trong suốt quá trình thi công.
2. Địa chất KCN Số 5 – Những thách thức từ bồn trũng sông Hồng
KCN Số 5 Hưng Yên nằm trong bối cảnh địa chất đặc thù của tỉnh Hưng Yên – vùng lõi của bồn trũng đồng bằng sông Hồng, với cấu trúc địa tầng phức tạp, đất yếu phân bố rộng khắp.
2.1. Cấu trúc địa tầng điển hình
Dựa trên các kết quả khảo sát thực tế tại khu vực Ân Thi – Kim Động (nơi KCN Số 5 tọa lạc) và các vùng lân cận có địa chất tương đồng, mặt cắt địa tầng từ trên xuống dưới thường được phân chia thành 5 lớp chính như sau:
| Lớp | Độ sâu (m) | Mô tả địa tầng | Chỉ tiêu cơ lý đặc trưng |
|---|---|---|---|
| 1 | 0,0 – 0,5 | Đất canh tác, đất hữu cơ – tơi xốp | N-SPT = 0–2; cần bóc phủ triệt để |
| 2 | 0,5 – 10,0 | Bùn sét pha, bùn sét hữu cơ – màu xám đen, xám xanh, trạng thái dẻo chảy đến chảy | N-SPT = 0–3; cᵤ = 5–10 kPa; W = 70–95%; e₀ = 1,4–1,8; C꜀ = 0,45–0,65 |
| 3 | 10,0 – 18,0 | Sét pha, sét dẻo mềm – màu xám vàng, xen kẹp thấu kính cát mịn | N-SPT = 4–8; cᵤ = 15–25 kPa |
| 4 | 18,0 – 25,0 | Sét pha dẻo cứng – màu nâu đỏ, nâu vàng | N-SPT = 10–18; cᵤ = 25–40 kPa |
| 5 | ≥ 25,0 | Cát hạt mịn đến trung – trạng thái chặt vừa đến chặt | N-SPT = 20–35; φ = 28–33° |
2.2. Điểm đặc biệt – Thấu kính cát mịn và nguy cơ cát chảy
Tại khu vực Ân Thi – Kim Động, tương tự như các vùng lân cận của Hưng Yên, trong lớp bùn sét ở độ sâu 8–12m thường xuất hiện các thấu kính cát mịn với bề dày từ 0,5–2m, phân bố không đều. Các thấu kính này nằm trong tầng chứa nước có áp, khi bị xáo trộn sẽ gây ra hiện tượng cát chảy (quick sand) – một thách thức lớn cho cả công tác khoan khảo sát và thi công cọc ép.
Ảnh hưởng của cát chảy đến nền kho lạnh và logistics:
-
Gây khó khăn cho việc khoan khảo sát và lấy mẫu chính xác.
-
Khi thi công cọc ép, cát chảy có thể gây trồi cọc, giảm ma sát thân cọc, ảnh hưởng đến sức chịu tải.
-
Đối với sàn kho lạnh, nếu cát chảy nằm ngay dưới sàn, nó có thể gây hiện tượng “sủi cát” qua các khe nứt sàn khi có áp lực nước lớn.
2.3. Đánh giá tổng quan – Thách thức kép đối với nền móng
| Yếu tố thách thức | Mức độ | Ảnh hưởng đến kho lạnh và logistics |
|---|---|---|
| Chiều dày lớp đất yếu (bùn sét + sét pha dẻo mềm) | 10–18m | Lún cố kết lớn nếu không xử lý, thời gian lún kéo dài hàng chục năm |
| Hệ số nén C꜀ | 0,45–0,65 | Rất cao, tiềm năng lún rất lớn |
| cᵤ của lớp bùn sét | 5–10 kPa | Rất thấp, nguy cơ phá hoại cắt cục bộ khi có tải trọng tập trung |
| Xuất hiện thấu kính cát mịn | Có | Nguy cơ cát chảy, ảnh hưởng đến thi công và ổn định lâu dài |
| Tầng chịu lực (cát chặt) | Sâu 25–30m, N-SPT 20–35 | Có thể tựa cọc được, nhưng cần chiều dài cọc đủ lớn (25–35m) |
Nhận xét: Nền đất tại KCN Số 5 có lớp đất yếu tương đối dày (10–18m), chỉ số nén C꜀ cao, tiềm năng lún cố kết rất lớn. Nếu không được xử lý triệt để, các kho lạnh và trung tâm logistics sẽ đối mặt với nguy cơ lún sụt, nứt sàn, ảnh hưởng nghiêm trọng đến hoạt động khai thác. Tuy nhiên, điểm thuận lợi là tầng cát chịu lực xuất hiện ở độ sâu 25–30m, cho phép sử dụng cọc đóng PHC hoặc cọc khoan nhồi làm giải pháp móng chính.
3. Giải pháp xử lý nền tổng thể cho kho lạnh và trung tâm logistics
3.1. Nguyên tắc thiết kế – Tiếp cận “phân vùng chức năng”
Một kho lạnh hoặc trung tâm logistics quy mô lớn thường được chia thành các khu vực chức năng với yêu cầu nền móng khác nhau. Việc áp dụng một giải pháp “one‑size‑fits‑all” cho toàn bộ công trình là không tối ưu, vừa gây lãng phí vừa không đáp ứng được yêu cầu đặc thù của từng khu vực.
Phân vùng chức năng điển hình:
| Khu vực | Chức năng | Đặc điểm tải trọng | Yêu cầu đặc thù |
|---|---|---|---|
| Khu vực kệ cao tầng (racking area) | Lưu trữ hàng hóa trên kệ cao 12–24m | Tải trọng phân bố đều, rất lớn (20–50 kPa), yêu cầu độ lún tuyệt đối và lún lệch cực kỳ nhỏ | Độ lún lệch ≤ 5mm, nền có độ cứng cao |
| Khu vực xe container lưu thông, quay đầu | Xe container ra vào, xếp dỡ | Tải trọng tập trung lớn (áp lực bánh xe 5–8 tấn/bánh), tải trọng động lặp | Khả năng chịu tải trọng động cao, chống mỏi, chống nứt |
| Khu vực văn phòng, phụ trợ | Điều hành, nhân viên | Tải trọng nhẹ, tương tự nhà dân dụng | Độ lún thông thường, có thể chấp nhận lún đều |
| Khu vực sàn kho lạnh (cold storage floor) | Toàn bộ diện tích kho | Tải trọng phân bố đều từ kệ hàng + xe nâng | Chống thấm, cách nhiệt, ổn định nhiệt, tránh hiện tượng đóng băng nền |
3.2. Giải pháp cho khu vực kệ cao tầng – “Xương sống” của kho lạnh
Đối với khu vực đặt hệ thống kệ cao tầng, yêu cầu về độ lún tuyệt đối và lún lệch là khắt khe nhất. Giải pháp móng phải đảm bảo:
-
Sử dụng móng cọc tựa vào tầng cát chặt (độ sâu ≥ 25m, N-SPT ≥ 25) để truyền tải trọng xuống nền ổn định, loại bỏ hoàn toàn ảnh hưởng của lớp đất yếu phía trên.
-
Đài cọc liên kết cứng để phân phối tải trọng đều giữa các cọc, tránh lún lệch.
-
Lớp bê tông lót và lớp bê tông sàn đủ dày (≥ 25–30cm) để phân phối tải trọng từ chân kệ xuống hệ thống cọc – đài.
Các phương án móng khả thi:
| Phương án | Loại cọc | Chiều dài cọc (m) | Sức chịu tải (tấn/cọc) | Chi phí tương đối | Phù hợp với |
|---|---|---|---|---|---|
| 1 | Cọc PHC D400 | 25–30 | 80–120 | 1x | Kệ cao tầng trung bình (12–18m), tải trọng vừa |
| 2 | Cọc PHC D500 | 25–30 | 120–180 | 1,3–1,5x | Kệ cao tầng lớn (18–24m), tải trọng lớn |
| 3 | Cọc khoan nhồi D600 | 25–30 | 150–250 | 2,0–2,5x | Yêu cầu chống rung tuyệt đối, tải trọng rất lớn |
Kinh nghiệm thực tế: Đối với phần lớn các kho lạnh và trung tâm logistics tại Hưng Yên, cọc PHC D400–D500 với chiều dài 25–30m là giải pháp tối ưu, vừa đảm bảo yêu cầu kỹ thuật, vừa tiết kiệm chi phí (chỉ bằng 50–70% so với cọc khoan nhồi).
3.3. Giải pháp cho khu vực xe container lưu thông – “Huyết mạch” của logistics
Khu vực xe container lưu thông, quay đầu, xếp dỡ chịu tải trọng động lặp lại rất lớn. Giải pháp xử lý nền cho khu vực này bao gồm:
a) Xử lý nền đất yếu bên dưới sàn
-
Sử dụng bấc thấm PVD kết hợp gia tải trước (6–12 tháng): Rút ngắn thời gian cố kết của lớp bùn sét từ hàng chục năm xuống còn 6–12 tháng, giảm thiểu lún thứ cấp sau khi đưa công trình vào sử dụng.
-
Thay thế lớp đất yếu phía trên (0–3m) bằng cát hạt thô hoặc cấp phối đá dăm: Tạo lớp đệm phân phối tải trọng, tăng độ cứng của nền.
-
Gia cố nền bằng trụ đất xi măng (DCM) cho các khu vực có tải trọng đặc biệt lớn: Chiều sâu gia cố 8–12m, tăng cường sức kháng cắt của nền.
b) Thiết kế sàn bê tông chịu lực trọng động
-
Độ dày sàn: ≥ 30–35cm (cao hơn tiêu chuẩn thông thường).
-
Cốt thép: Lưới thép 2 lớp, đường kính φ12–16, khoảng cách 150–200mm.
-
Cường độ bê tông: M350–M400, khả năng chống mài mòn cao.
-
Khe co giãn: Bố trí đúng khoảng cách (6–8m), tạo rãnh thoát nước hợp lý.
-
Mái dốc thoát nước: Độ dốc tối thiểu 1–2% về phía rãnh thu nước.
3.4. Giải pháp cho sàn kho lạnh – Yêu cầu “đặc biệt” về nhiệt và ẩm
Sàn kho lạnh có cấu tạo đặc biệt, khác biệt hoàn toàn so với sàn kho thường:
Cấu tạo sàn kho lạnh điển hình (từ dưới lên trên):
| Lớp | Vật liệu | Độ dày (mm) | Chức năng |
|---|---|---|---|
| 1 – Nền đất đã xử lý | Đất gia cố (DCM, bấc thấm + gia tải) | — | Ổn định, không lún |
| 2 – Lớp chống thấm (vapor barrier) | Màng HDPE dày 0,5–1,0mm hoặc bitum | — | Ngăn hơi ẩm bốc lên từ nền đất |
| 3 – Lớp cách nhiệt (thermal insulation) | Panel XPS hoặc PU | 100–200 | Ngăn thất thoát nhiệt, chống đóng băng nền |
| 4 – Lớp bê tông lót | Bê tông M200 | 100–150 | Bảo vệ lớp cách nhiệt, tạo mặt phẳng |
| 5 – Lớp cốt thép và bê tông sàn | Bê tông M350–M400, cốt thép φ12–16 | 200–250 | Chịu lực chính |
Lưu ý đặc biệt khi thi công sàn kho lạnh tại KCN Số 5:
-
Lớp chống thấm (vapor barrier) phải được thi công tuyệt đối kín, liên tục: Bất kỳ một lỗ thủng nhỏ nào cũng có thể khiến hơi ẩm từ nền đất ẩm (đặc trưng của Hưng Yên) bốc lên, ngưng tụ trong lớp cách nhiệt, làm mất tác dụng cách nhiệt và gây ăn mòn kết cấu.
-
Lớp cách nhiệt phải có cường độ chịu nén đủ lớn (≥ 300 kPa đối với XPS): Để chịu được tải trọng từ xe nâng và kệ hàng.
-
Tránh hiện tượng đóng băng nền (frost heave): Cần đảm bảo lớp cách nhiệt đủ dày và hệ thống sưởi nền (nếu có) hoạt động hiệu quả.
3.5. Xử lý nền tổng thể bằng bấc thấm + gia tải trước – Giải pháp “kinh tế” cho toàn bộ mặt bằng
Đối với các dự án logistics quy mô lớn (hàng chục héc ta), việc xử lý toàn bộ diện tích mặt bằng bằng cọc là không khả thi về kinh tế. Giải pháp bấc thấm PVD kết hợp gia tải trước là lựa chọn tối ưu để xử lý lún cố kết cho nền đất yếu trên diện rộng.
Nguyên lý: Cắm các bấc thấm thẳng đứng (PVD) xuyên qua lớp bùn sét yếu, tạo ra các đường thoát nước nhân tạo, rút ngắn chiều dài đường thoát nước từ vài mét xuống còn 0,5–1,0m. Kết hợp với đắp gia tải (tải trọng đắp tương đương hoặc lớn hơn tải trọng công trình thực tế) để đẩy nhanh quá trình cố kết.
Thông số thiết kế điển hình cho KCN Số 5:
| Thông số | Giá trị khuyến nghị |
|---|---|
| Khoảng cách bấc thấm | 1,0–1,2m (lưới vuông hoặc tam giác) |
| Chiều dài bấc thấm | Xuyên qua toàn bộ lớp đất yếu (10–18m) |
| Chiều cao đắp gia tải | 2,0–3,0m (tương đương 35–55 kPa) |
| Thời gian gia tải | 3–9 tháng (tùy theo yêu cầu độ lún còn lại) |
| Độ lún còn lại sau gia tải | ≤ 10–15cm (toàn bộ) |
Lưu ý quan trọng: Sau khi gia tải, cần có thời gian chờ (waiting period) để nền đất ổn định, thường từ 2–4 tuần, trước khi dỡ tải và thi công các lớp móng phía trên. Toàn bộ quá trình cần được quan trắc lún chặt chẽ (lắp đặt các mốc quan trắc và thiết bị đo áp lực nước lỗ rỗng – piezometer) để xác định thời điểm kết thúc gia tải chính xác.
3.6. Bảng tổng hợp giải pháp xử lý nền theo từng khu vực
| Khu vực | Giải pháp xử lý nền chính | Giải pháp bổ sung | Yêu cầu đặc thù |
|---|---|---|---|
| Khu vực kệ cao tầng | Cọc PHC D400–D500 (25–30m) + đài cọc liên kết cứng | Quan trắc lún lệch, kiểm tra độ nghiêng kệ | Độ lún lệch ≤ 5mm |
| Khu vực xe container lưu thông | Bấc thấm PVD + gia tải trước (6–12 tháng) + thay thế 0–3m đất yếu bằng cát/cấp phối | Sàn bê tông dày 30–35cm, 2 lớp thép, M350 | Khả năng chịu tải trọng động cao, chống mỏi |
| Sàn kho lạnh | Bấc thấm PVD + gia tải trước + lớp chống thấm HDPE + lớp cách nhiệt XPS/PU | Hệ thống sưởi nền (nếu cần), kiểm soát nhiệt độ | Chống thấm tuyệt đối, ổn định nhiệt |
| Khu vực văn phòng, phụ trợ | Cọc PHC D300–D350 (20–25m) hoặc móng nông trên nền đã xử lý | — | Độ lún thông thường |
4. Kinh nghiệm thực tế – Câu chuyện từ một dự án logistics tại Hưng Yên
ACAO đã thực hiện khảo sát địa chất và tư vấn giải pháp nền móng cho một trung tâm logistics quy mô lớn (diện tích 15ha, kệ cao tầng 18m, mật độ xe container 200 lượt/ngày) tại một KCN lân cận ở Hưng Yên, có địa chất tương đồng với KCN Số 5.
Kết quả khảo sát cho thấy:
-
Lớp bùn sét dày 12–14m (N-SPT = 0–3, cᵤ = 6–10 kPa).
-
Lớp cát chặt xuất hiện ở độ sâu 26–30m (N-SPT = 25–35).
-
Xuất hiện thấu kính cát mịn dày 1,2m ở độ sâu 9–10,2m (cát chảy).
Giải pháp ACAO đã tư vấn và được chủ đầu tư áp dụng:
-
Toàn bộ mặt bằng: Xử lý bằng bấc thấm PVD (khoảng cách 1,1m lưới vuông, chiều sâu 16m) + đắp gia tải 2,5m trong 6 tháng.
-
Khu vực kệ cao tầng: Sau khi gia tải, sử dụng cọc PHC D500 dài 28m, mũi cọc tựa vào tầng cát chặt (N-SPT ≥ 30).
-
Khu vực xe container lưu thông: Thay thế 1,5m đất yếu phía trên bằng cấp phối đá dăm, kết hợp với sàn bê tông dày 32cm, cốt thép 2 lớp φ14a150.
-
Kho lạnh (diện tích 8.000m²): Bổ sung lớp chống thấm HDPE 0,8mm + lớp cách nhiệt XPS 150mm + hệ thống sưởi nền bằng điện trở.
Kết quả đạt được sau 2 năm vận hành:
-
Độ lún toàn bộ của khu vực kệ cao tầng < 8mm.
-
Độ lún lệch giữa các chân kệ < 3mm.
-
Sàn khu vực xe container không xuất hiện vết nứt, không có hiện tượng lún cục bộ.
-
Kho lạnh duy trì nhiệt độ ổn định -20°C, không có hiện tượ�ng ngưng tụ hay đóng băng nền.
Chi phí: So với phương án sử dụng cọc khoan nhồi cho toàn bộ diện tích (dự kiến 120 tỷ đồng), giải pháp kết hợp (bấc thấm + gia tải + cọc PHC khu vực kệ) giúp chủ đầu tư tiết kiệm gần 35 tỷ đồng (khoảng 30% chi phí móng), đồng thời rút ngắn thời gian thi công 2 tháng nhờ xử lý đồng loạt trên toàn bộ mặt bằng.
Bài học rút ra:
-
Không nên “cọc hóa” toàn bộ mặt bằng – giải pháp phân vùng, kết hợp các công nghệ xử lý nền khác nhau là tối ưu nhất.
-
Bấc thấm + gia tải trước là “chìa khóa” để xử lý lún cố kết cho nền đất yếu diện rộng với chi phí chỉ bằng 20–30% so với phương án cọc.
-
Cọc PHC chỉ nên sử dụng tại các khu vực có yêu cầu độ lún cực kỳ khắt khe (kệ cao tầng, thiết bị nhạy cảm).
-
Sàn kho lạnh yêu cầu thiết kế và thi công cẩn trọng đặc biệt, đặc biệt là lớp chống thấm và lớp cách nhiệt – không thể xem nhẹ.
5. Kết luận và khuyến nghị
5.1. Đặc điểm địa chất KCN Số 5 – Cơ hội và thách thức
KCN Số 5 Hưng Yên nằm trên nền đất yếu đặc trưng của bồn trũng sông Hồng, với lớp bùn sét dày 10–18m, chỉ số nén C꜀ cao (0,45–0,65), tiềm năng lún cố kết rất lớn. Tuy nhiên, tầng cát chịu lực xuất hiện ở độ sâu 25–30m (N-SPT = 20–35) cho phép sử dụng cọc đóng PHC với chiều dài hợp lý (25–35m) – một lợi thế so với các khu vực khác có tầng chịu lực sâu hơn.
Điểm thuận lợi: Tầng cát chịu lực tương đối nông, cho phép tối ưu chiều dài cọc, tiết kiệm chi phí.
Điểm thách thức: Xuất hiện thấu kính cát mịn (cát chảy) trong lớp bùn sét, ảnh hưởng đến thi công cọc ép; yêu cầu xử lý lún cố kết triệt để trước khi đưa vào khai thác.
5.2. Giải pháp tối ưu – Tiếp cận phân vùng, kết hợp công nghệ
Không có giải pháp “một‑size‑fits‑all” cho toàn bộ kho lạnh và trung tâm logistics. Giải pháp tối ưu là tiếp cận phân vùng chức năng, kết hợp các công nghệ xử lý nền khác nhau:
| Khu vực | Giải pháp chính |
|---|---|
| Kệ cao tầng | Cọc PHC D400–D500 (25–30m) + đài cọc liên kết cứng |
| Xe container lưu thông | Bấc thấm PVD + gia tải trước + thay đất + sàn bê tông dày, cường độ cao |
| Sàn kho lạnh | Bấc thấm + gia tải + chống thấm HDPE + cách nhiệt XPS/PU + (có thể có) sưởi nền |
| Văn phòng, phụ trợ | Cọc PHC D300–D350 (20–25m) hoặc móng nông sau xử lý |
5.3. Khuyến nghị cho chủ đầu tư và nhà thầu
-
Đầu tư khảo sát địa chất chi tiết ngay từ giai đoạn đầu, với mật độ hố khoan đủ dày (1 hố/200–500m²) và độ sâu ≥ 40m, kết hợp thí nghiệm SPT, CPTu, VST, và thí nghiệm nén lún oedometer để xác định chính xác các chỉ tiêu cơ lý.
-
Phân vùng chức năng rõ ràng ngay từ giai đoạn thiết kế cơ sở, xác định các khu vực có yêu cầu độ lún khắt khe nhất (kệ cao tầng) để tập trung đầu tư giải pháp móng phù hợp.
-
Áp dụng bấc thấm + gia tải trước để xử lý lún cố kết trên toàn bộ mặt bằng, với thời gian gia tải đủ dài (6–12 tháng) để đạt độ cố kết > 90%.
-
Thi công cọc thử và thí nghiệm PDA để xác nhận sức chịu tải thực tế trước khi thi công đại trà, đặc biệt tại các khu vực có nguy cơ cát chảy.
-
Quan trắc lún và áp lực nước lỗ rỗng trong suốt quá trình gia tải và sau khi dỡ tải, để kiểm soát chất lượng xử lý nền và kịp thời điều chỉnh nếu có bất thường.
-
Lựa chọn nhà thầu khảo sát và tư vấn thiết kế có kinh nghiệm thực tế với các dự án logistics, kho lạnh quy mô lớn, hiểu rõ các yêu cầu đặc thù về tải trọng động, kiểm soát lún tuyệt đối và chống thấm – cách nhiệt.
5.4. ACAO – Đối tác tin cậy cho các dự án logistics tại KCN Số 5
Với hơn 13 năm kinh nghiệm khảo sát địa chất tại các KCN trọng điểm của Hưng Yên, cùng phòng thí nghiệm LAS‑XD 990 được Bộ Xây dựng chứng nhận, ACAO tự hào là đơn vị tiên phong trong việc:
-
Xác định chính xác cấu trúc địa tầng và các chỉ tiêu cơ lý của đất nền, bao gồm các thấu kính cát mịn, vùng đất yếu dày bất thường.
-
Tư vấn giải pháp xử lý nền phân vùng, kết hợp công nghệ, tối ưu hóa giữa chi phí và hiệu quả kỹ thuật.
-
Đồng hành cùng chủ đầu tư trong suốt quá trình thi công, từ giám sát thi công bấc thấm, đắp gia tải, đến kiểm tra chất lượng cọc và sàn bê tông.
ACAO – Chuyên gia khảo sát địa chất cho mọi công trình
Liên hệ ngay với ACAO để được tư vấn miễn phí và nhận báo giá ưu đãi:
📞 Hotline: 0348288333
📧 Email: acaohanoi@gmail.com
🌐 Website: kodentest.vn
📍 Địa chỉ: 82 Phương Trạch – Vĩnh Thanh – Hà Nội
📚 Các bài viết liên quan trên website ACAO
-
Khảo sát địa chất Hưng Yên: Hiểu về sự biến đổi của tầng đất phù sa sông Hồng – Bức tranh tổng thể về cấu trúc địa tầng phức tạp của tỉnh Hưng Yên.
-
Đánh giá tính chất đất nền cho các dự án kho bãi (Logistics) tại nút giao Yên Mỹ: Thí nghiệm nén tĩnh – Phân tích tải trọng đặc thù của kho bãi cao tầng và vai trò của thí nghiệm nén tĩnh.
-
Giải pháp nền móng cho nhà xưởng nhịp lớn tại KCN Thăng Long II và Yên Mỹ – So sánh đặc điểm địa chất và giải pháp móng tối ưu cho các KCN trọng điểm.
-
Hưng Yên: “Bài toán” thấu kính bùn sét kẹp giữa các tầng cát – Kinh nghiệm xương máu cho nhà xưởng dài – Kinh nghiệm phát hiện và xử lý các thấu kính đất yếu xen kẹp trong tầng cát.
-
So sánh giải pháp móng cọc ép và cọc khoan nhồi cho nhà xưởng tại Hưng Yên – Phân tích ưu – nhược điểm, chi phí và tiến độ của hai loại cọc phổ biến.
-
Khảo sát địa chất theo tiêu chuẩn quốc tế cho các dự án FDI tại Đồng Văn III – Kinh nghiệm làm việc với các tập đoàn đa quốc gia, yêu cầu khắt khe về nhật ký khoan, bảo quản mẫu và báo cáo song ngữ.
*Bài viết thuộc chuyên mục “Địa kỹ thuật công trình – Giải pháp nền móng chuyên biệt” của website acao. Cập nhật tháng 4/2026.*
