Koden Test Ca Đêm Tại Hải Phòng: Chuẩn Bị Gì Trước Khi Đo?

Đăng ngày 26/09/2026 lúc: 09:08

Koden Test Ca Đêm Tại Hải Phòng: Cần Chuẩn Bị Gì Trước Khi Đổ Bê Tông Cọc Khoan Nhồi?

Trong thi công cọc khoan nhồi, không phải hố khoan nào cũng hoàn thành vào giờ hành chính. Một cọc dự kiến kết thúc vào buổi chiều hoàn toàn có thể kéo dài đến 20 giờ, 22 giờ hoặc thậm chí sau nửa đêm do điều kiện địa chất, thời gian xử lý dung dịch, năng suất thiết bị hay những tình huống phát sinh trong quá trình khoan.

Với các dự án tại Hải Phòng có tiến độ thi công liên tục, đặc biệt tại khu công nghiệp, nhà máy, công trình hạ tầng và khu vực có yêu cầu đẩy nhanh tiến độ móng, việc tổ chức Koden Test ca đêm tại Hải Phòng là tình huống không hiếm gặp.

Tuy nhiên, đo Koden vào ban đêm không đơn giản là đưa thiết bị đến công trường rồi tiến hành đo ngay khi máy khoan vừa dừng.

Một phép đo có giá trị cần được thực hiện khi hố khoan đã ở trạng thái phù hợp, thông tin cọc được xác nhận, khu vực làm việc bảo đảm điều kiện hiện trường và người phụ trách của các bên có mặt để phối hợp.

Đặc biệt, nếu công trường đang chuẩn bị cho bước hạ lồng thép hoặc đổ bê tông, áp lực tiến độ càng lớn thì việc chuẩn bị trước càng quan trọng.

Bài viết này tập trung vào một vấn đề rất thực tế: nhà thầu cần chuẩn bị gì khi thực hiện Koden Test vào ban đêm tại Hải Phòng để hạn chế thời gian chờ, tránh nhầm dữ liệu và bảo đảm kết quả đo có giá trị sử dụng?

1. Vì sao công trường tại Hải Phòng thường phát sinh nhu cầu Koden Test ban đêm?

Tiến độ của một hố khoan cọc nhồi phụ thuộc vào rất nhiều yếu tố.

Chiều sâu càng lớn thì thời gian khoan càng dài. Đường kính lớn có thể làm tăng thời gian thao tác. Khi đi qua các lớp địa chất có đặc tính khác nhau, nhà thầu có thể phải thay đổi dụng cụ hoặc điều chỉnh chế độ khoan.

Ngoài ra còn có thời gian vét, tuần hoàn dung dịch, kiểm tra chiều sâu, xử lý những vùng thành hố có dấu hiệu bất thường và chuẩn bị cho công đoạn tiếp theo.

Vì vậy, một cọc được dự kiến hoàn thành lúc 17 giờ có thể thực tế đến 21 giờ mới kết thúc.

Nếu dự án cần thực hiện kiểm tra hình học hố khoan trước khi chuyển sang bước tiếp theo, công tác Koden sẽ phải bám theo tiến độ thực tế của hố chứ không thể chỉ làm trong khung giờ cố định.

Điều này càng dễ xảy ra tại các công trường có nhiều cọc thi công liên tục theo ca.

Do đó, việc chuẩn bị một quy trình Koden Test ban đêm từ trước sẽ hiệu quả hơn nhiều so với cách xử lý bị động khi hố vừa hoàn thành mới bắt đầu tìm đơn vị đo.

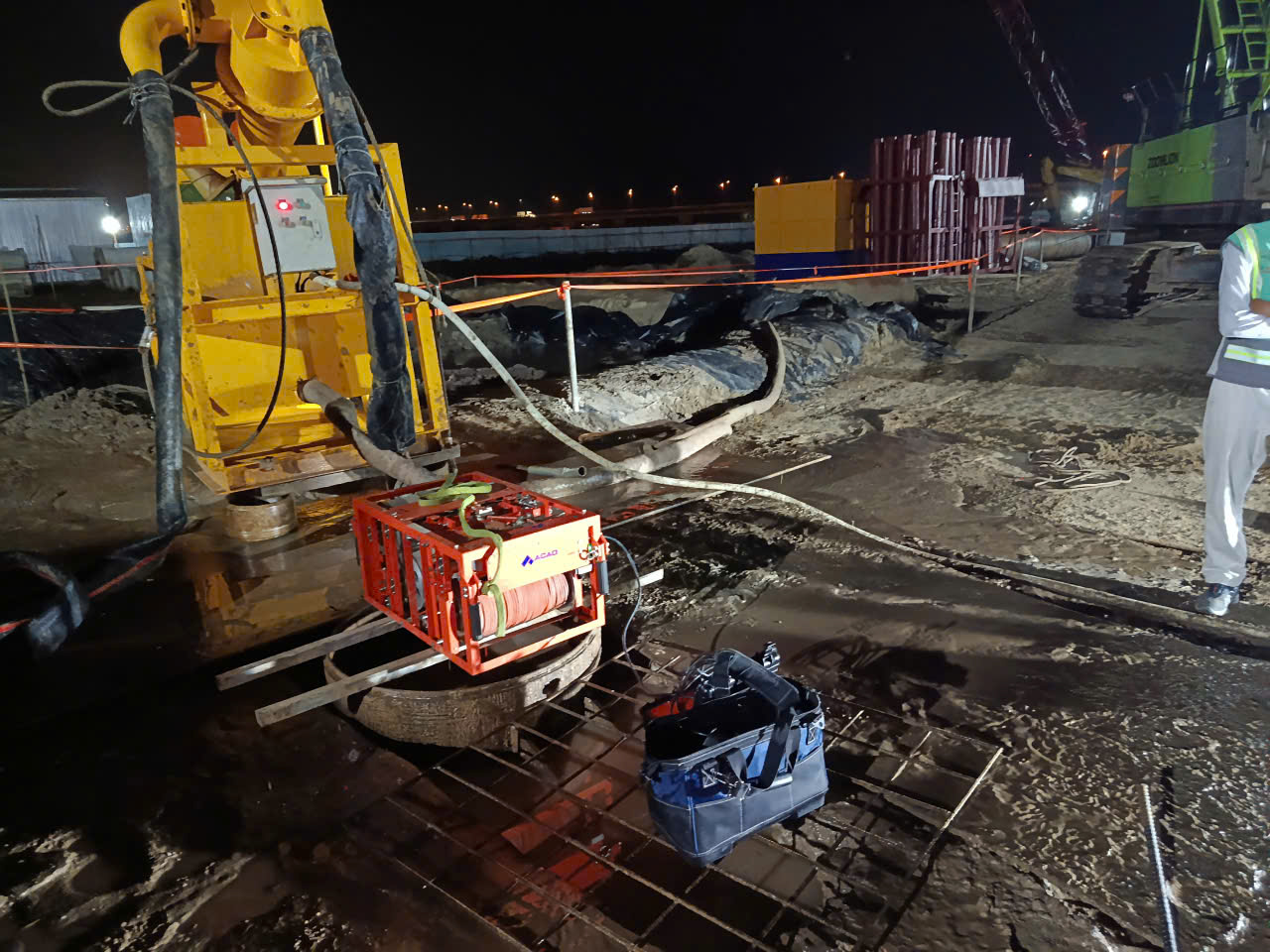

Koden Test Ca Đêm Tại Hải Phòng

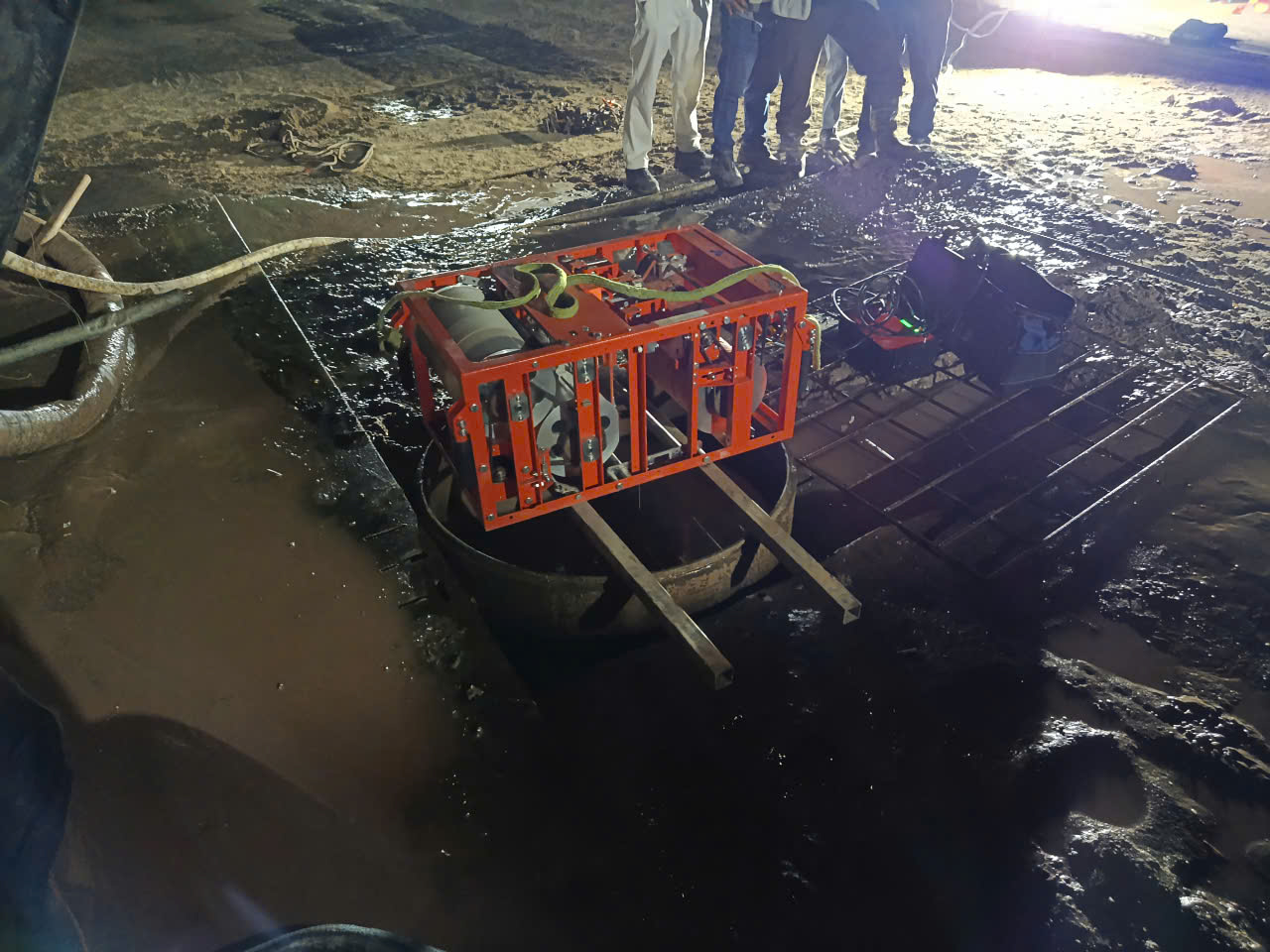

Koden Test Ca Đêm Tại Hải Phòng

2. Koden Test ban đêm có khác Koden Test ban ngày không?

Về nguyên lý đo, không có sự khác biệt cơ bản chỉ vì thời điểm thực hiện là ngày hay đêm.

Koden sử dụng thiết bị siêu âm để khảo sát hình học của hố khoan trong môi trường dung dịch. TCVN 9395:2012 cũng liệt kê thiết bị siêu âm trong các phương pháp có thể sử dụng để kiểm tra tình trạng và kích thước lỗ khoan. Thư Viện Pháp Luật

Do đó, ánh sáng ban ngày không phải yếu tố trực tiếp quyết định khả năng truyền sóng trong hố.

Điểm khác biệt nằm ở điều kiện tổ chức công trường.

Vào ban đêm, khả năng quan sát quanh miệng hố giảm. Nhân sự của ca ngày có thể đã bàn giao cho ca tối. Người phụ trách thiết kế hoặc QA/QC có thể không còn ở công trường. Một số cổng khu công nghiệp có quy trình kiểm soát phương tiện khác ngoài giờ. Việc di chuyển thiết bị giữa máy khoan, cần cẩu, bồn dung dịch và vật tư cũng khó quan sát hơn.

Vì vậy, Koden ban đêm cần sự chuẩn bị kỹ hơn về thông tin, mặt bằng, ánh sáng và điều phối nhân sự.

3. Đừng gọi đơn vị Koden chỉ vì “máy khoan vừa dừng”

Đây là điểm cần phân biệt rất rõ.

Máy khoan dừng không có nghĩa là hố đã sẵn sàng để kiểm tra.

Một hố có thể vừa đạt chiều sâu nhưng vẫn còn đang được xử lý. Dung dịch có thể đang tuần hoàn. Đội thi công có thể phải vét lại. Một sự cố xảy ra ở đoạn sâu vẫn đang được đánh giá.

Do đó, trước khi xác nhận cho đội Koden vào vị trí, nhà thầu nên trả lời được ba câu hỏi.

Hố đã kết thúc công tác khoan tạo lỗ ở trạng thái cần kiểm tra chưa?

Thông tin đường kính, chiều sâu và mã cọc đã được xác nhận chưa?

Dung dịch và khu vực miệng hố có phù hợp để tiến hành đo hay chưa?

Nếu một trong ba câu trả lời vẫn chưa rõ, nên cập nhật cho đơn vị đo biết thay vì thông báo một giờ cố định nhưng sau đó để kỹ thuật viên chờ nhiều tiếng.

4. Xác nhận chính xác mã cọc trước khi thực hiện Koden

Ca đêm là thời điểm rất dễ xảy ra nhầm lẫn khi bàn giao thông tin.

Ví dụ đội ngày gọi cọc là P35 nhưng hồ sơ QA/QC lại đang dùng ký hiệu C35. Hoặc dự án có hai khu vực đều tồn tại mã cọc tương tự nhau.

Một lỗi mã cọc nhỏ có thể khiến hồ sơ sau đó phải sửa lại hoặc nghiêm trọng hơn là dữ liệu được gắn nhầm cho một vị trí khác.

Trước khi đo nên xác nhận tối thiểu:

Tên dự án

Khu vực thi công

Mã cọc chính thức

Trục định vị nếu có

Đường kính thiết kế

Chiều sâu thực tế

Những thông tin này nên lấy từ đầu mối kỹ thuật có trách nhiệm thay vì chỉ truyền miệng giữa các đội thi công.

5. Đường kính thiết kế cần được cung cấp trước khi đo

Một trong những mục tiêu khi khảo sát hình học hố khoan là so sánh biên dạng thực tế với hình học thiết kế.

Do đó, đơn vị đo cần biết đường kính cọc hoặc hố khoan được thiết kế là bao nhiêu.

Ví dụ:

D1000

D1200

D1500

D1800

D2000

Đường kính này không nên được lấy theo kích thước gầu khoan một cách suy đoán.

Nó phải được xác nhận theo hồ sơ đang áp dụng tại công trường.

Việc có thông tin này trước giúp kỹ thuật viên chuẩn bị cấu hình kiểm tra phù hợp và thuận lợi hơn khi phân tích biểu đồ sau đo.

6. Chiều sâu thiết kế và chiều sâu thực tế phải được phân biệt

Một cọc thiết kế sâu 50 m không có nghĩa chiều sâu thực tế tại thời điểm kiểm tra cũng chính xác 50 m.

Trong quá trình thi công có thể tồn tại chênh lệch theo hồ sơ kỹ thuật và điều kiện thực tế.

Do đó nhà thầu nên cung cấp riêng:

Chiều sâu thiết kế

và

Chiều sâu đã xác nhận sau khi hoàn thành khoan

Ví dụ:

Chiều sâu thiết kế: 55,0 m. Chiều sâu thực tế đã xác nhận: 55,5 m.

Cách cung cấp dữ liệu như vậy rõ ràng hơn nhiều so với việc chỉ nhắn:

“Cọc khoảng 55 mét.”

Đặc biệt trong ca đêm, thông tin cần càng cụ thể vì khả năng gọi lại người phụ trách ca ngày để xác nhận thường khó hơn.

7. Cần báo trước chiều dài và kích thước casing

Casing không phải thông tin phụ.

Đoạn được bảo vệ bởi ống vách và vùng chuyển tiếp ở chân casing là những vị trí cần được hiểu rõ khi phân tích dữ liệu hố khoan.

Nhà thầu nên báo:

Casing D1400, dài 8 m.

hoặc:

Casing D1800, chân casing ở cao độ…

Nếu biểu đồ xuất hiện sự thay đổi hình học gần khu vực chân casing, việc biết chính xác vị trí này giúp kỹ sư có thêm cơ sở để đối chiếu với quá trình thi công.

Không nên đợi đến sau khi đo mới bắt đầu tìm lại nhật ký casing.

8. Bentonite hoặc Polymer phải được thông báo rõ ràng

Dung dịch giữ thành là một yếu tố quan trọng trong quá trình khoan cọc nhồi.

TCVN 9395:2012 quy định việc lựa chọn phương pháp giữ thành và dung dịch khoan cần căn cứ vào điều kiện địa chất, thủy văn, nước ngầm và thiết bị khoan. Tiêu chuẩn cũng yêu cầu kiểm soát các đặc tính của dung dịch trong quá trình thi công. Thư Viện Pháp Luật

Đối với Koden, dung dịch còn là môi trường mà tín hiệu siêu âm truyền qua để tới thành hố.

Vì vậy trước khi đo nên xác nhận đang sử dụng:

Bentonite

hay

Polymer

Nếu dung dịch vừa được tuần hoàn, xử lý hoặc có hàm lượng vật chất lơ lửng cao, đội kỹ thuật cũng nên được thông báo.

Điều này giúp người đọc kết quả có thêm dữ liệu khi gặp hiện tượng tín hiệu bất thường.

9. Không nên nhầm Koden với phép kiểm tra dung dịch

Hai công việc này liên quan nhưng không thay thế nhau.

Kiểm tra dung dịch giúp đánh giá trạng thái của môi trường giữ thành thông qua các thông số phù hợp.

Koden chủ yếu cung cấp thông tin về hình học hố khoan.

Một hố có dung dịch đáp ứng yêu cầu vẫn có thể tồn tại vùng biến dạng hình học.

Ngược lại, một biểu đồ có tín hiệu khó đọc cũng chưa đủ để kết luận hố khoan đã bị sạt.

Cách đánh giá tốt hơn là kết hợp:

dữ liệu Koden

với

nhật ký thi công

trạng thái dung dịch

địa tầng

và

diễn biến thực tế của hố

Đặc biệt khi đo ca đêm, người bàn giao cần chuyển đầy đủ những dữ liệu này cho người nhận ca.

10. Bàn giao ca là điểm rất dễ gây mất thông tin

Đây là một trong những lý do tôi cho rằng bài Koden ca đêm cần tồn tại riêng, thay vì chỉ viết lại một bài “Koden Hải Phòng” chung chung.

Hãy hình dung tình huống thực tế.

Khoảng 16 giờ, trong quá trình khoan qua một cao độ nhất định, mực Bentonite từng bị tụt nhanh.

Ca ngày tiến hành xử lý, sau đó tiếp tục khoan.

Đến 19 giờ công trường đổi ca.

22 giờ hố hoàn thành.

23 giờ Koden được thực hiện.

Nếu thông tin về sự cố lúc 16 giờ không được ghi lại hoặc bàn giao, kỹ thuật viên nhận ca tối có thể hoàn toàn không biết khu vực đó từng xảy ra vấn đề.

Nếu trên dữ liệu Koden xuất hiện bất thường tại cao độ tương ứng, một nguồn thông tin quan trọng để giải thích hiện tượng đã bị mất.

Do đó, với các cọc đo ban đêm, nhật ký nên đi theo cọc, không chỉ đi theo ca làm việc.

11. Những sự cố nào trong quá trình khoan cần báo cho đơn vị Koden?

Không phải chỉ khi hố “bị sạt” mới cần thông báo.

Bất kỳ hiện tượng nào có khả năng liên quan tới hình học hố đều nên được ghi lại.

Ví dụ như mất hoặc tụt dung dịch tại một cao độ cụ thể, thay đổi dụng cụ khoan, mắc gầu, khoan sửa một đoạn, phát hiện vật cản, thời gian dừng khoan kéo dài hoặc có nghi ngờ thành hố mất ổn định.

Điểm quan trọng là không cần cố kết luận nguyên nhân ngay.

Nhật ký chỉ cần ghi lại những gì đã xảy ra.

Sau đó dữ liệu Koden, hồ sơ địa chất và thông tin hiện trường có thể được đặt cạnh nhau để phân tích.

12. Ánh sáng tại miệng hố phải được chuẩn bị trước

Koden hoạt động bằng sóng siêu âm nên ánh sáng ngoài trời không quyết định trực tiếp việc đo.

Nhưng kỹ thuật viên làm việc bằng mắt.

Khu vực miệng hố phải đủ sáng để quan sát dây cáp, thiết bị, mép casing, vật cản và đường di chuyển.

Vào ca đêm không nên dựa hoàn toàn vào một đèn chiếu của máy khoan hoặc đèn điện thoại.

Đèn công trường nên được bố trí để không tạo vùng tối ngay tại khu vực thao tác.

Đặc biệt cần tránh dây điện, ống mềm hoặc vật liệu nằm ngang lối đi mà nhân sự khó nhận biết trong điều kiện thiếu sáng.

13. Chuẩn bị mặt bằng quanh miệng casing

Công trường cọc khoan nhồi thường có mật độ thiết bị lớn.

Quanh một hố có thể đồng thời xuất hiện máy khoan, cần cẩu, bồn dung dịch, máy tách cát, ống tremie, lồng thép, máy phát điện, xe ben và nhiều đường ống mềm.

Nếu không chuẩn bị trước, thiết bị Koden tới nơi nhưng không thể tiếp cận tim cọc.

Lúc đó thời gian bị mất không nằm ở phép đo mà nằm ở việc chờ công trường dọn vị trí.

Trước giờ hẹn, nhà thầu nên xác định rõ nơi phương tiện đỗ, đường đưa thiết bị tới miệng hố, khu vực đặt máy và phạm vi cần giải phóng.

Với công trường trong khu công nghiệp tại Hải Phòng, thủ tục ra vào của người và phương tiện cũng nên được xử lý trước nếu dự án có yêu cầu.

14. Đừng để xe bê tông trở thành “đồng hồ đếm ngược” cho Koden

Một tình huống rất dễ tạo áp lực không cần thiết là xe bê tông đã được gọi đến nhưng công tác kiểm tra hố vẫn chưa hoàn thành.

Khi đó đội bê tông phải chờ, kỹ thuật viên Koden bị thúc tiến độ, QA/QC chịu áp lực và tư vấn cũng phải đưa ra quyết định trong thời gian ngắn.

Cách tổ chức hợp lý hơn là bố trí trình tự theo trạng thái thực tế của cọc:

hoàn thành công tác tạo lỗ

sau đó

xác nhận hố đủ điều kiện

tiếp theo

thực hiện công tác kiểm tra theo yêu cầu dự án

rồi mới

tổ chức các bước thi công tiếp theo.

Không nên lấy giờ xe bê tông đến để ép ngược thời gian dành cho kiểm tra.

15. Koden Test ca đêm không đồng nghĩa phải làm thật nhanh

Tốc độ triển khai và chất lượng kiểm tra là hai khái niệm khác nhau.

Một đội kỹ thuật chuyên nghiệp có thể thao tác hiệu quả, nhưng không nên bỏ bước xác nhận thông tin chỉ để giảm vài phút.

Nếu mã cọc chưa chắc chắn, phải xác nhận.

Nếu đường kính giữa bản vẽ và người phụ trách nói khác nhau, phải kiểm tra lại.

Nếu điều kiện hố có vấn đề, cần trao đổi trước khi đo.

Nếu dữ liệu xuất hiện bất thường, cần xem xét chứ không nên bỏ qua chỉ vì đang là nửa đêm.

Ca đêm không làm thay đổi tiêu chuẩn kỹ thuật.

16. Nếu Koden phát hiện vùng hình học bất thường thì nên làm gì?

Không nên vội vàng gắn nhãn nguyên nhân.

Giả sử một đoạn biểu đồ cho thấy khoảng cách từ đầu dò đến thành hố tăng rõ rệt.

Điều có thể nói trước hết là:

Tại cao độ này hình học hố có sự thay đổi so với vùng lân cận hoặc so với đường biên dự kiến.

Sau đó mới bắt đầu đối chiếu.

Địa chất tại đoạn đó là gì?

Nhật ký có ghi mất dung dịch hay không?

Có thay gầu không?

Có khoan sửa không?

Bất thường xuất hiện một phía hay nhiều phía?

Có cần kiểm tra lại sau xử lý không?

Cách phân tích này đáng tin cậy hơn việc nhìn biểu đồ rồi kết luận ngay:

“Chắc chắn bị sạt vì nguyên nhân X.”

Koden cung cấp dữ liệu. Việc xác định nguyên nhân cần nhiều nguồn thông tin hơn.

17. Không nên dùng Koden để trả lời những câu hỏi ngoài khả năng của phương pháp

Đây là một nguyên tắc rất quan trọng đối với nội dung kỹ thuật.

Koden không phải là phương pháp thay thế mọi phép kiểm tra cọc khoan nhồi.

TCVN 9395:2012 phân biệt các nhóm thông số cần kiểm tra đối với lỗ cọc như tình trạng hố, độ thẳng đứng, độ sâu, kích thước và độ lắng đáy, với các phương pháp kiểm tra khác nhau. Thư Viện Pháp Luật

Vì vậy không nên tuyên bố rằng một kết quả Koden có thể tự mình chứng minh mọi khía cạnh của chất lượng cọc.

Giá trị chính của phép kiểm tra nằm ở việc bổ sung dữ liệu hình học hố khoan trước khi chuyển sang các bước thi công tiếp theo.

Đây cũng là cách viết nội dung kỹ thuật đáng tin cậy hơn, thay vì quảng cáo thiết bị như một công cụ “phát hiện mọi lỗi”.

18. Có nên chờ đến sáng mới đo Koden?

Không có một câu trả lời chung cho tất cả công trường.

Nếu kế hoạch dự án cho phép chờ, trạng thái hố được kiểm soát và các bên kỹ thuật thống nhất, công việc có thể được bố trí theo kế hoạch phù hợp.

Nếu dự án tổ chức thi công liên tục và cần kiểm tra trong ca đêm, việc đo ban đêm cũng có thể được triển khai khi đủ điều kiện.

Do đó câu hỏi đúng không phải là:

“Ban đêm có đo được không?”

Mà là:

“Tại thời điểm này hố và công trường đã đủ điều kiện để thực hiện phép đo chưa?”

Đó mới là tiêu chí cần quan tâm.

19. Một đầu mối hiện trường giúp tiết kiệm rất nhiều thời gian

Trong ca đêm không cần quá nhiều người đứng quanh máy.

Nhưng cần một người có thể trả lời chính xác các thông tin quan trọng.

Người này cần biết cọc nào đang được đo, đường kính bao nhiêu, chiều sâu bao nhiêu, casing ở đâu, đã xảy ra sự cố gì, dung dịch đang sử dụng loại nào và ai là người xác nhận bước tiếp theo.

Nếu kỹ thuật viên phải gọi năm người khác nhau để tìm năm loại thông tin khác nhau thì ca đo sẽ kéo dài không cần thiết.

Một đầu mối rõ ràng là cách tổ chức đơn giản nhưng hiệu quả.

20. Mẫu thông tin nên gửi trước một ca Koden ban đêm tại Hải Phòng

Bạn có thể yêu cầu đội QA/QC gửi theo mẫu cố định:

Nội dung Ví dụ thông tin
Dự án Nhà máy ABC
Vị trí KCN…, Hải Phòng
Mã cọc P35
Đường kính thiết kế D1200
Chiều sâu thiết kế 55,0 m
Chiều sâu thực tế 55,6 m
Casing D1400, dài 8 m
Dung dịch Bentonite
Trạng thái hố Đã hoàn thành tạo lỗ
Sự cố trong quá trình khoan Tụt dung dịch tại 32 m, đã xử lý
Dự kiến đo 22:30
Người phụ trách Họ tên + số điện thoại

Một bảng thông tin như vậy có giá trị thực tế hơn rất nhiều so với tin nhắn:

“Anh qua Koden giúp em một cọc nhé.”

21. Checklist trước khi kỹ thuật viên bắt đầu đo

Trước khi triển khai, có thể rà nhanh các nội dung sau:

  1. Đúng mã cọc và đúng vị trí cần đo.
  2. Đã xác nhận đường kính thiết kế.
  3. Đã xác nhận chiều sâu thực tế.
  4. Có thông tin casing.
  5. Biết loại dung dịch đang sử dụng.
  6. Các sự cố trong quá trình khoan đã được bàn giao.
  7. Hố đã ở trạng thái phù hợp để kiểm tra.
  8. Khu vực miệng hố đủ ánh sáng.
  9. Mặt bằng đã được giải phóng.
  10. Đường tiếp cận thiết bị an toàn.
  11. Có người phụ trách tại hiện trường.
  12. Yêu cầu hồ sơ và thông tin trên báo cáo đã được thống nhất.

Checklist này có thể được dùng lặp lại cho từng cọc mà không cần xây dựng một quy trình phức tạp.

22. Koden Test ca đêm tại khu công nghiệp Hải Phòng cần lưu ý thêm gì?

Công trường trong khu công nghiệp thường có thêm một lớp công việc không liên quan trực tiếp đến phép đo nhưng ảnh hưởng lớn tới tiến độ.

Đó là thủ tục ra vào.

Nếu dự án yêu cầu đăng ký người, biển số xe hoặc thiết bị, công việc này nên được hoàn thành trước.

Không nên để kỹ thuật viên tới cổng lúc 22 giờ rồi mới bắt đầu gọi người phụ trách đăng ký.

Tương tự, nếu khu vực thi công nằm sâu bên trong nhà máy, cần gửi vị trí hoặc người hướng dẫn từ trước.

Một phép đo có thể không mất quá nhiều thời gian, nhưng việc chờ cổng hoặc tìm tim cọc trong một dự án rộng có thể kéo dài hơn nhiều.

Đây chính là loại thông tin thực tế mà một bài SEO địa phương nên cung cấp, thay vì chỉ thay chữ “Hà Nội” thành “Hải Phòng” trong một bài dịch vụ chung.

23. Nên đặt lịch Koden ca đêm trước bao lâu?

Không có một con số bắt buộc.

Điều quan trọng là nên có hai lần thông báo.

Lần đầu là kế hoạch dự kiến.

Ví dụ:

“Tối nay dự kiến có cọc P35 hoàn thành khoảng 22 giờ.”

Thông báo này giúp đơn vị đo chủ động sắp xếp.

Lần thứ hai là xác nhận gần thời điểm hố thực sự sẵn sàng.

Ví dụ:

“Hiện tại còn khoảng 1 giờ nữa hoàn thành, dự kiến 22 giờ 30 có thể triển khai.”

Cách này tốt hơn việc thông báo một giờ cố định từ đầu ngày trong khi tiến độ khoan còn có thể thay đổi rất nhiều.

24. Nếu công trường có nhiều cọc thì nên tổ chức thế nào?

Với dự án thi công nhiều cọc liên tục, không nên gọi từng cọc một theo kiểu đột xuất.

Nên gửi kế hoạch theo ngày hoặc theo ca.

Ví dụ:

Ca tối dự kiến kiểm tra P35 lúc 20 giờ, P36 khoảng 23 giờ và P41 rạng sáng nếu tiến độ khoan đáp ứng.

Đương nhiên giờ thực tế có thể thay đổi.

Nhưng việc có một kế hoạch sơ bộ giúp đơn vị đo chuẩn bị nhân lực và thiết bị tốt hơn.

Nhà thầu cũng dễ bố trí thứ tự khoan, lồng thép, bê tông và nhân sự QA/QC.

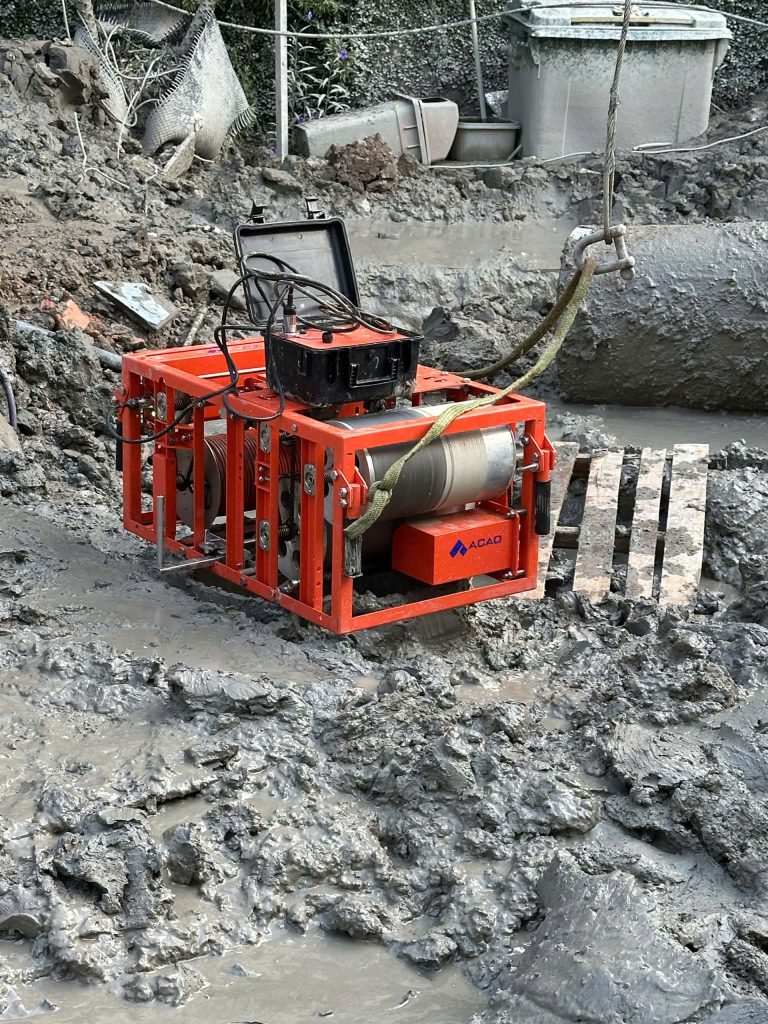

Koden Test Ca Đêm Tại Hải Phòng
Koden Test Ca Đêm Tại Hải Phòng

25. Đo ban đêm có làm kết quả Koden kém chính xác hơn không?

Không thể nói rằng dữ liệu kém chính xác chỉ vì trời tối.

Ngày hoặc đêm không phải là yếu tố trực tiếp làm thay đổi nguyên lý truyền và phản xạ của sóng siêu âm trong hố.

Những yếu tố đáng quan tâm hơn là tình trạng thiết bị, cách thiết lập phép đo, điều kiện dung dịch, trạng thái hố và thao tác của người thực hiện.

Tuy nhiên, đo ban đêm có thể làm tăng rủi ro vận hành nếu công trường thiếu ánh sáng hoặc nhân sự mệt mỏi.

Do đó trọng tâm là tạo điều kiện làm việc tốt chứ không phải tránh ban đêm bằng mọi giá.

26. Có nên đo lại nếu hố đã được xử lý sau lần Koden đầu?

Nếu biện pháp xử lý làm thay đổi hình học thành hố thì dữ liệu trước xử lý không còn phản ánh trạng thái cuối cùng.

Ví dụ, sau khi phát hiện một vùng bất thường, nhà thầu đưa thiết bị xuống khoan sửa.

Khi đó câu hỏi quan trọng trở thành:

Sau khi xử lý, hình học hố hiện tại như thế nào?

Trong trường hợp dự án yêu cầu xác nhận lại, việc kiểm tra trạng thái sau xử lý sẽ có ý nghĩa hơn so với tiếp tục dùng biểu đồ trước xử lý.

Nhu cầu đo lại cần căn cứ vào mức độ xử lý và yêu cầu của các bên kỹ thuật, không nên đưa ra một quy tắc chung cho mọi cọc.

27. Chi phí Koden ca đêm tại Hải Phòng phụ thuộc vào những gì?

Không nên đưa một mức giá chung nếu chưa biết điều kiện dự án.

Chi phí có thể liên quan tới số lượng cọc, vị trí công trường, khoảng cách huy động, thời gian làm việc, thời gian chờ, đường kính và chiều sâu hố, yêu cầu hồ sơ và cách tổ chức thiết bị.

Một ca có một cọc ở xa nhưng phải chờ nhiều giờ sẽ có điều kiện hoàn toàn khác với một dự án có nhiều cọc liên tục và lịch thi công đã được thống nhất trước.

Do đó, để nhận báo giá phù hợp, nhà thầu nên gửi thông tin kỹ thuật trước thay vì chỉ hỏi:

“Một cọc Koden bao nhiêu tiền?”

Thông tin càng rõ thì việc báo giá càng sát với khối lượng thực tế.

28. Những lỗi thường gặp khi gọi Koden Test ca đêm

Lỗi đầu tiên là gọi kỹ thuật viên quá sớm trong khi hố vẫn còn khoan nhiều giờ.

Lỗi thứ hai là gọi quá muộn khi công trường đã chuẩn bị toàn bộ lồng thép và bê tông.

Lỗi thứ ba là không bàn giao sự cố của ca trước.

Lỗi thứ tư là thiếu ánh sáng quanh miệng hố.

Lỗi thứ năm là mã cọc hoặc chiều sâu giữa các bên không thống nhất.

Lỗi thứ sáu là không chuẩn bị thủ tục cho xe và kỹ thuật viên vào khu công nghiệp.

Lỗi cuối cùng là tạo áp lực “đo cho xong” khi dữ liệu xuất hiện bất thường.

Hầu hết những lỗi này không liên quan tới bản thân thiết bị Koden.

Chúng là vấn đề tổ chức hiện trường và hoàn toàn có thể giảm bằng cách chuẩn bị trước.

29. Câu hỏi thường gặp về Koden Test ca đêm tại Hải Phòng

Koden Test tại Hải Phòng có thể thực hiện ban đêm không?

Có thể triển khai khi điều kiện hiện trường, thiết bị, nhân sự và trạng thái hố phù hợp. Ban đêm không làm thay đổi nguyên lý siêu âm của thiết bị.

Có cần báo trước nếu Koden sau 22 giờ?

Nên báo kế hoạch càng sớm càng tốt, sau đó xác nhận lại khi hố gần hoàn thành. Cách này giúp tránh tình trạng đội đo đến quá sớm hoặc công trường phải chờ thiết bị.

Hố vừa khoan xong có thể đo ngay không?

Không nên chỉ căn cứ vào việc máy khoan vừa dừng. Cần xem trạng thái hố, thông tin kỹ thuật và điều kiện dung dịch thực tế.

Bentonite có ảnh hưởng tới quá trình Koden không?

Dung dịch là môi trường truyền sóng của phép đo nên trạng thái dung dịch có liên quan đến chất lượng tín hiệu. Tuy nhiên không nên từ một biểu đồ nhiễu mà tự động kết luận Bentonite là nguyên nhân.

Koden có xác định được lớp cặn đáy không?

Không nên dùng Koden như một phép thay thế trực tiếp cho các phương pháp kiểm tra độ lắng đáy. TCVN 9395:2012 liệt kê riêng những phương pháp kiểm tra độ lắng đáy như thả chùy và so sánh chiều sâu trước, sau vét hoặc thổi rửa. Thư Viện Pháp Luật

Koden có phải yêu cầu bắt buộc cho mọi cọc khoan nhồi?

Không nên khẳng định như vậy. TCVN 9395:2012 liệt kê thiết bị đo đường kính dạng cơ hoặc siêu âm là phương pháp kiểm tra kích thước hố, đồng thời chú thích việc đo kích thước lỗ khoan được khuyến khích để kiểm tra công nghệ. Việc áp dụng cụ thể cần căn cứ hồ sơ thiết kế, yêu cầu kỹ thuật và kế hoạch nghiệm thu của dự án. Thư Viện Pháp Luật

Nếu Koden phát hiện bất thường lúc nửa đêm thì có nên tiếp tục bước tiếp theo?

Không nên quyết định chỉ dựa vào việc đã muộn. Cần đánh giá dữ liệu, phạm vi bất thường, nhật ký thi công và yêu cầu của dự án trước khi quyết định.

30. Kết luận

Koden Test ca đêm tại Hải Phòng hoàn toàn có thể được tổ chức hiệu quả nếu công trường chuẩn bị đúng từ trước.

Điểm quan trọng nhất không phải là đo càng nhanh càng tốt mà là bảo đảm đúng cọc, đúng thông tin và đúng trạng thái cần kiểm tra.

Trước ca đo, nhà thầu nên xác nhận mã cọc, đường kính, chiều sâu, casing, loại dung dịch và những sự cố từng xảy ra trong quá trình khoan.

Tại hiện trường, cần chuẩn bị ánh sáng, mặt bằng, đường tiếp cận và một đầu mối kỹ thuật đủ thông tin để phối hợp.

Nếu dự án nằm trong khu công nghiệp tại Hải Phòng, việc đăng ký người, phương tiện và thiết bị từ trước cũng có thể giúp giảm đáng kể thời gian chờ.

Quan trọng hơn, Koden nên được sử dụng đúng vai trò của nó là cung cấp dữ liệu về hình học hố khoan để hỗ trợ quá trình kiểm soát chất lượng, thay vì được quảng cáo như một thiết bị có thể tự mình kết luận mọi vấn đề của cọc.

Khi kết quả đo được đặt cạnh nhật ký khoan, hồ sơ thiết kế, thông tin dung dịch và diễn biến thực tế tại công trường, dữ liệu thu được sẽ có giá trị kỹ thuật cao hơn nhiều.

Đối với các dự án cọc khoan nhồi thi công liên tục tại Hải Phòng, cách tổ chức hiệu quả nhất là thông báo kế hoạch Koden từ trước, cập nhật khi hố gần hoàn thành và chỉ xác nhận triển khai khi các điều kiện thực tế đã sẵn sàng.

Cam kết của Koden Test Việt Nam

Chúng tôi hiểu rằng “Móng có vững, nhà mới bền”. Vì vậy, mỗi dự án đều được thực hiện với tinh thần trách nhiệm cao nhất, giá thành cạnh tranh và thời gian hoàn thành nhanh chóng.

Koden Test VN – Chuyên gia thí nghiệm cọc khoan nhồi

Liên hệ ngay để được tư vấn miễn phí và nhận báo giá ưu đãi:

📞 Hotline: 0963886661
📧 Email: contact@kodentest.vn
🌐 Website: kodentest.vn
📍 Địa chỉ: 82 Phương Trạch – Vĩnh Thanh – Hà Nội

KODEN TEST VIỆT NAM – LAS-XD : Chất Lượng Khẳng Định Bằng Công Nghệ Và Uy Tín.

Bài viết liên quan trên Koden Test VN

Thí Nghiệm Koden Test Cọc Khoan Nhồi Tại Hải Phòng: Quy Trình, Địa Chất Ven Biển & Báo Giá

https://kodentest.vn/thi-nghiem-koden-test-coc-khoan-nhoi-tai-hai-phong/

Đây nên là bài pillar địa phương mà bài Koden ca đêm trỏ về. Trang này hiện đã có nội dung tổng quan riêng về Koden tại Hải Phòng. Kodentest

Koden Test Cọc Khoan Nhồi Khu Công Nghiệp Hải Phòng

https://kodentest.vn/koden-test-coc-khoan-nhoi-khu-cong-nghiep-hai-phong/

Bài này phù hợp để liên kết khi đề cập công trường trong KCN. Kodentest

Vì Sao Koden Test Quan Trọng Trước Bước Đổ Bê Tông Cọc Khoan Nhồi?

https://kodentest.vn/vi-sao-koden-test-quan-trong-truoc-buoc-do-be-tong-coc-khoan-nhoi/

Bài này phù hợp với đoạn nói về trình tự kiểm tra trước các bước thi công tiếp theo. Kodentest

Koden Test Phát Hiện Hố Khoan Bị Sạt Thành Như Thế Nào?

https://kodentest.vn/koden-test-phat-hien-ho-khoan-bi-sat-thanh-nhu-the-nao/

Phù hợp để internal link tại phần xử lý biểu đồ bất thường.

Nếu bạn cần tư vấn thêm, hãy gọi ngay chúng tôi: 0963.886.661 nhé!
Cùng chủ đề:
  • Quy Trình Siêu Âm Cọc Khoan Nhồi: 9 Bước Theo TCVN 9396:2012

    Quy Trình Siêu Âm Cọc Khoan Nhồi: 9 Bước Kiểm Tra Theo TCVN 9396:2012 Quy trình siêu âm cọc khoan nhồi là chuỗi công việc từ chuẩn bị ống đo, kiểm tra hồ sơ cọc, hiệu chỉnh thiết bị, thả đầu phát và đầu thu xuống các ống, thu tín hiệu theo chiều sâu cho [...]
